      接上篇(你了解主题公园规划设计多少?主题公园规划设计程序上集)

        (四)初步设计阶段
        将收集到的原始资料结合草图进行补充、修改。逐步明确总图的入口、广场、道路、水面、绿地、建筑小品、管理用房等各元素的具体位置。经过这次修改,会使整个规划在功能上趋于合理,在构图上符合主题公园景观设计的基本原则:视觉上美观舒适。方案设计完成后应与委托方共同商议,然后根据商讨结果对方案进行修改和调整。
       当初步方案确定后,就要全面的对整个方案进行详细的设计,包括确定准确的形状、尺寸、色彩和材料,完成各局部平面的平、剖、立面图、园景的透视图、表现整体设计的鸟瞰图等。
        整个方案全都定下来后,图文包装必不可少。现在,它正越来越受业主与设计单位的重视。最后,把规划方案的说明、投资框(估)算、水电设计的一些主要节点,汇编成文字部分;把规划平面图、功能分区图、绿化种植图、小品设计图、全景透视图、局部景点透视图,汇编成图纸部分。文字部分与图纸部分的结合,就组成一套完整的规划方案文本。

       方案设计文本的内容:
       (1)封面:方案名称、编制单位、编制年月等。
       (2)扉页:写明方案编制单位的行政与技术负责人、设计总负责人、方案设计人、
必要时可附透视图和模型照片。
       (3)方案设计文件目录。
       (4)设计说明书:由总说明和各专业说明组成。
     (5)投资估算:包括编制说明、投资估算集散才估算量。简单的项目可将投资估算
纳入设计说明,独立成节即可。
    (6)设计图纸:主要由总平面和建筑专业图纸组成,必要时可增加各类分析图。
    大型或重要的建设项目,可根据需要增加模型、电脑动画等,参加设计招标的工
计文件的编制,应按招标的规定和要求执行。






   (五)方案设计评审、扩初设计阶段
     由有关部门组织的专家评审组,集中一天或几天时间,进行一 个专家评审(论证)
会。出席会议的人员,除了各方面专家外,还有建设方领
导,市、区有关部门的领导,以及项目负责人和主要设计人员。
       在方案评审会上,项目负责人一定要结合项目的总体设计情况, 在有限的一段时间内,将项目概况总体设计定位、设计原则、设计内容、技术经济指标、总投资估算等诸多方面的内容,向领导和专家们作一个全方位汇报,宜先将设计指导思想和设计原则阐述清楚,然后再介绍设计布局和内容。设计内容的介绍,必须紧密结合先前阐述的设计原则,将设计指导思想及原则作为设计布局和内容的理论基础,而后者又是前者的具象化体现。两者应相辅相成,缺一不可。切不可造成设计原则的设计内容南辕北辙。
       方案评审会结束后,设计方会收到打印成文的专家组评审意见。设计负责人必须认真阅读,对每条建议,都应该有一个明确的答复,对于特别有意义的专家意见,要积极听取、立即落实到方案修改稿中。
       设计者结合专家组方案评审意见,  进行深入一步的扩大初步设计(简称“扩初设计”)在扩初文本中, 应该有更详细、更深入的总体规划平面、总体竖向设计平面、总体绿化设计平面、建筑小品的平、立、剖面(标注主要尺寸)。在地形特别复杂的地段,应该绘制详细的剖面图。在剖面图中,必须注明几个主要空间地面的标高(路面标高、地坪标高、室内外地坪标高)、湖面标高、(水面标高、池底标高)。
       在扩初文本中,还应该有详细的水、电气设计说明,如有较大用电,用水设施,要绘制给排水、电气设计平面图 。

一般情况下,经过方案设计评审会和扩初设计评审会后,总体规划平面和具体设计内容都能顺利通过评审,这就为施工图设计打下了良好的基础。扩初设计越详细,施工图设越省力。







  (六)施工图设计阶段
        施工图阶段是将设计与施工连接起来的环节。根据所设计的方案,结合各工种的要求分别绘制出能具体、准确地指导施工的各种图纸。如:施工平面图、地形竖向设计图、种植平面图、景现建筑施工图、地面铺装大样图等。这些图样应能清楚、准确地表示出各项设计内容的尺寸、位置,形状、材料、种类,数量,色彩以及构造和结构。
       施工图文本的内容:
      (1)封面:写明项目名称、编制单位。项目设计编号,设计阶段,编制年月等。
      (2)扉页:写明编制单位的法定代表人,技术负责人,项目总负责人名称及其签字或授权盖章。
      (3)图纸目录:应先列新绘制的图纸,后列选用的标准图和重复利用图。
     (4)设计说明:列出主要技术经济指标。
     (5)设计图纸:主要由以下图纸组成:

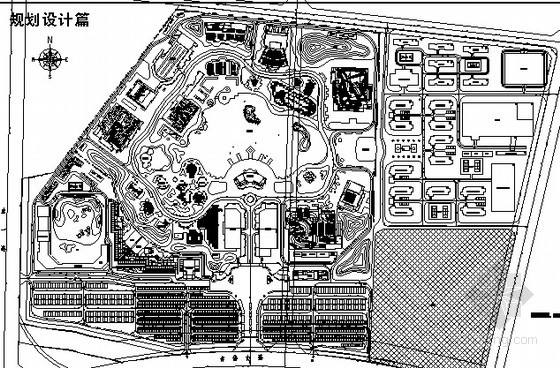

      1)总平面图:保留的地形和地物、总体测量坐标网、场地四界测量的坐标或定位尺寸、道路红线和建筑红线或用地界线的位置,以及原有道路、建筑物、构筑物的位置、名称、建筑层数。
     2)种植设计图:属于平面设计的范畴,主要标示各种园林植物的种类、数量,规格、种植位置和配植形式等,是定点放线和种植施工的依据。
     3)竖向布置图:竖向设计图也用于总体设计的范畴,它可以反映地形设计、等高线、水池山石的位置、道路及建筑物的关键性标高等,能够为地形改造施工和土石方调配预算提供依据。
    4)管道综合图:总平面图、各种管线平面布置图、场外管线接入点的位置、可适当增阶断面图。
    5)绿化及建筑小品布置图:绿地与人行步道定位、建筑小品的位置与设计标高等。
    6)投资计划书:设计依据、简图、计算公式、计算过程及成果资料,作为技术文件归档。






(七)设计实施及技术服务阶段
       业主对工程项目质量的精益求精,以对施工周期的一再缩短,都要求设计师在工程项目设计过程中,经常踏入建设中的工地,提供相应的技术服务,解决施工现场暴露出来的设计问题、设计与施工配合问题。
       如果条件具备,该设计项日负责人必须结合工程建设指挥的工作规律,对自己及各专业设计人员制定一项规定:每用必用下工地1-2次(可根据客观情况增减),每次至工地,参加指挥部召开的每周工程例会,会后至现场解决会上各施工单位提出的问题。能解决的,现场解决,不能解决的,回去协调各专业设计后出设计变更图解决,时间控制在2-3天。上面所指的设计师往往是项目负责人,但其他各专业设计人员应该配合总图设计师,做好本职专业的施工配合。
        如果建设中的工地位于设计师不同城市,俗称“外地设计项目”。而工程项目又相当重要 (影响深远、规模庞大)。设计院所就必须根据该工程的性质、特点、派遣一位总体设计协调人员赴外地施工现场进行施工配合。
        其实,设计师的施工配合工作也随着社会的发展、与国际网合作设计项目的增加而上升到新的高度。配合时间更具弹性,配合形式更多样化。 俗话说“三分设计,七分施工”。
如何使“三分”的设计充分体现,融入到“七分”的施工中去,产生出“十分”的景观效果
这就是设计师施工配合所要达到的工作目的。
